Att bygga tak är ett av de mest avgörande momenten i ett husprojekt, eftersom små fel i början kan ge stora fukt- och kostnadsskador senare. Jag går igenom hur du planerar konstruktionen, väljer material, räknar på priset och hanterar reglerna i Sverige. Du får också en praktisk arbetsordning och tydliga råd om när arbetet bör lämnas till en fackman.
Rätt planering avgör om taket blir hållbart och prisvärt
- Kontrollera bärigheten innan du byter till ett tyngre material eller ändrar takets form.
- Räkna med cirka 400-1 800 kr per m² för en normal takomläggning inklusive material och arbete, med stora variationer.
- Takpannor, plåt och papp passar olika taklutningar, hus och underhållsbudgetar.
- Fukt, ventilation och lufttäthet är minst lika viktiga som själva ytmaterialet.
- ROT-avdraget är 30 procent av arbetskostnaden under 2026, om arbetet uppfyller villkoren.
Börja med att avgöra vad som faktiskt ska byggas
Det är stor skillnad mellan att byta taktäckning och att bygga en helt ny takkonstruktion. Vid en enklare omläggning behåller du oftast takstolarna och byter lager som underlagstak, läkt och pannor. Om du ändrar lutning, höjd, takkupor eller bärande delar blir projektet betydligt mer tekniskt och kostnaden stiger snabbt.
Jag börjar alltid med en noggrann kontroll av det befintliga taket. Leta efter mörka fläckar, mjukt trä, rostiga beslag, svikt och dålig lukt på vinden. Kontrollera även takfoten, runt skorstenen, vid genomföringar och där två takfall möts. Det är ofta där problemen börjar, inte mitt på den synliga takytan.
Tre frågor som bör besvaras före beställningen
- Är takstolar och bärande väggar dimensionerade för den nya lasten?
- Är taklutningen lämplig för det material du vill använda?
- Behöver skorsten, takfönster, hängrännor eller säkerhetsanordningar byggas om samtidigt?
Ett vanligt misstag är att välja material först och kontrollera konstruktionen efteråt. Betongpannor och tegel väger betydligt mer än många plåtlösningar, medan snö, vind och solpaneler också belastar taket. Vid minsta osäkerhet bör en konstruktör eller erfaren takfirma bedöma takets bärförmåga och infästningar.
Planera takets lager från bärighet till ventilation

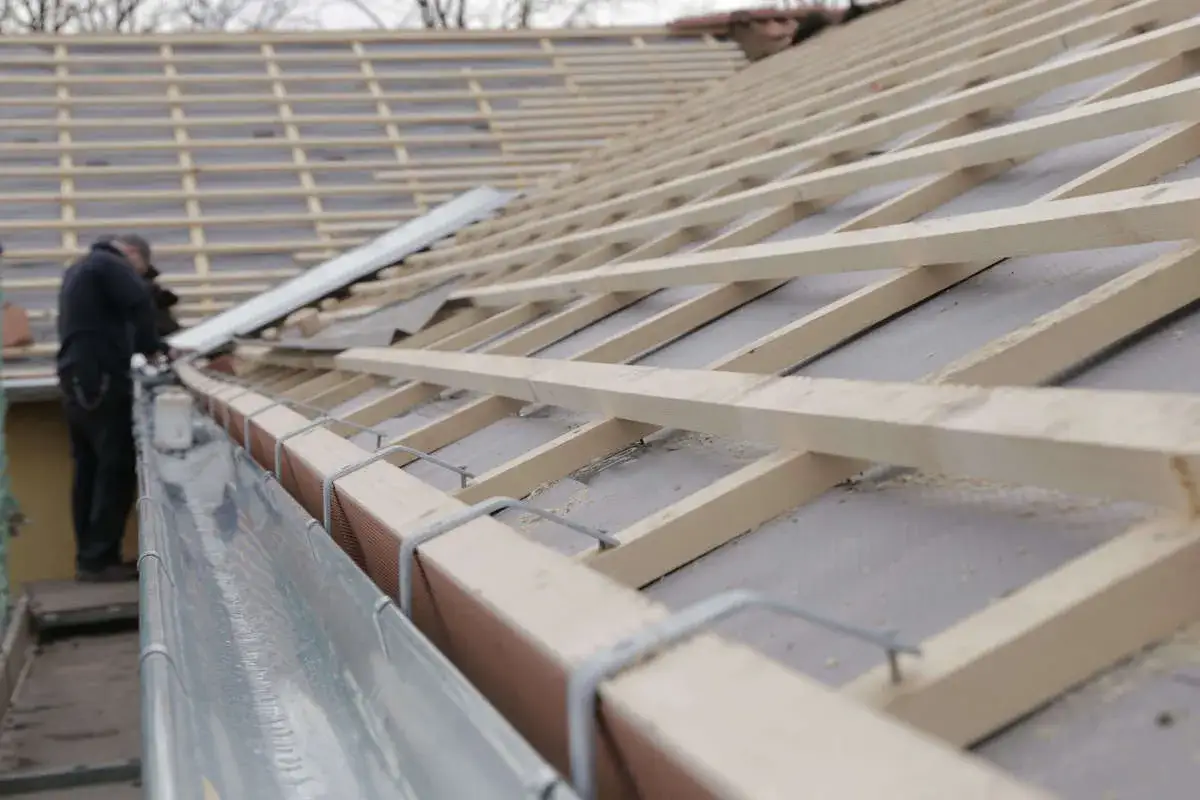

Ett tak är inte bara det material du ser utifrån. Ett fungerande system består normalt av flera lager som tillsammans ska leda bort vatten, tåla vind och snö, begränsa värmeförluster och hindra fukt från att byggas in.
En vanlig uppbyggnad går från insidan till utsidan med innertak, isolering, luft- och ångtätning, ventilationsspalt, bärande skivor eller råspont, underlagstak, ströläkt, bärläkt och slutligen taktäckning. Exakt uppbyggnad beror på husets konstruktion och valt material, men principen är densamma: vatten ska kunna rinna ut och konstruktionen ska kunna torka.
Ventilationen är inte en detalj
Kall luft ska normalt kunna komma in vid takfoten och röra sig genom luftspalten mot nocken. Om isoleringen blockerar luftvägen eller om underlagstaket monteras fel kan kondens stanna kvar i träet. På sikt kan det ge mögel, röta och försämrad isolering.
Jag skulle vara särskilt försiktig när ett äldre vindsutrymme tilläggsisoleras. En tätare och varmare bostad är positivt, men den ändrar också fuktbalansen. Bygg inte igen ventilationen för att få plats med mer isolering utan att först förstå hur hela konstruktionen fungerar.
Dimensionera för mer än dagens tak
Om du planerar solceller, takterrass, grönt tak eller extra isolering bör det tas med redan i projekteringen. En framtida last är fortfarande en last, och det är dyrt att först bygga ett tak som senare måste förstärkas.

Välj material efter husets form och underhållsbudget
Det finns inget universellt bästa takmaterial. Jag tycker att valet bör styras av fyra saker: taklutning, vikt, byggnadens stil och hur mycket underhåll du faktiskt vill göra. Ett material som är billigt vid inköp kan bli mindre ekonomiskt om detaljerna runt skorstenar och genomföringar är svåra att utföra korrekt.
| Material | Styrkor | Begränsningar | Passar ofta till |
|---|---|---|---|
| Betongpannor | Prisvärda, robusta och lätta att ersätta enstaka pannor | Tunga och kräver stabil konstruktion | Vanliga villor med tillräcklig taklutning |
| Tegel | Lång tradition, vacker patina och god reparerbarhet | Högre materialkostnad och ofta stor vikt | Äldre hus och byggnader där utseendet är viktigt |
| Plåt | Låg vikt, många profiler och fungerar på flera takformer | Kräver noggranna detaljer mot kondens, ljud och korrosion | Hus med låg bärighet eller modern arkitektur |
| Takpapp | Lätt, följsamt och användbart på flackare tak | Ytan kräver regelbunden kontroll och rätt underlag | Flacka tak, mindre byggnader och vissa tillbyggnader |
| Grönt tak | Kan fördröja regnvatten och ge ett mjukare uttryck | Extra vikt, fuktrisk och högre krav på tätskikt | Projekt där konstruktionen är dimensionerad för lasten |
Taklutningen är avgörande. Följ alltid tillverkarens minsta lutning i stället för att lita på en generell tumregel. Ett material kan fungera på ett hus men vara olämpligt på ett annat, särskilt om taket har många vinklar eller ligger utsatt för snödrev och hård vind.
För svenska småhus är betongpannor ofta ett rimligt kompromissval mellan pris och livslängd. Tegel är enligt min erfarenhet särskilt intressant på äldre hus, där det går att bevara byggnadens karaktär genom att reparera och återanvända hela pannor. Plåt kan vara smart när vikten är ett problem, men beslagen och plåtarbetet måste hålla hög kvalitet.
Så går arbetet till från första kontroll till färdigt tak
Ett takprojekt blir betydligt enklare när momenten kommer i rätt ordning. Jag rekommenderar att du delar upp arbetet i tydliga beslut, så att du inte river innan material, väderskydd och hantverkare är klara.
- Besiktiga taket. Dokumentera skador, mät takytan och kontrollera vinden, takfoten, nocken och genomföringarna.
- Bestäm omfattningen. Avgör om det räcker med ny taktäckning eller om råspont, takstolar, isolering och ventilation måste åtgärdas.
- Ta fram en material- och arbetsbeskrivning. Den ska ange material, dimensioner, beslag, ställning, rivning, avfallshantering och städning.
- Kontrollera reglerna med kommunen. Ett vanligt byte av taktäckningsmaterial är ofta lovbefriat för småhus, men lokala bestämmelser och större ändringar kan göra att bygglov krävs.
- Beställ ställning och väderskydd. Ett öppet tak bör inte lämnas oskyddat inför regn eller snö.
- Riv och kontrollera konstruktionen. När det gamla materialet är borta syns ofta röta och gamla fuktskador som inte gick att upptäcka utifrån.
- Montera underlag, läkt och täckning. Här är raka linjer, rätt infästning och fungerande anslutningar viktigare än hög arbetstakt.
- Gör en slutkontroll. Kontrollera plåtdetaljer, genomföringar, hängrännor, snörasskydd, taksteg och ventilation innan ställningen tas bort.
Den mest kritiska perioden är när det gamla taket är rivet men det nya inte är tätt. Därför bör arbetet planeras efter en stabil väderprognos och med presenning eller annat väderskydd tillgängligt. Regn på en öppen takkonstruktion kan skapa problem som inte syns förrän långt senare.
Räkna på kostnaden innan du tar in offert
Priset påverkas av takets storlek, lutning, höjd, form och skick. En enkel sadeltakskonstruktion med få genomföringar är betydligt billigare än ett brutet tak med skorstenar, takkupor och flera vinklar.
| Kostnadspost | Grovt riktvärde | Det som påverkar mest |
|---|---|---|
| Material och arbete vid normal omläggning | cirka 400-1 800 kr per m² | Material, takform, arbetsort och underlagets skick |
| Ställning och etablering | cirka 15 000-30 000 kr | Husets höjd, åtkomst och arbetstid |
| Byte av skadad råspont eller trä | varierar kraftigt | Hur stora fukt- och rötskadorna är |
| Förstärkning av takstolar | offert krävs | Spännvidd, snölast och nya taklaster |
För ett tak på 100 m² betyder det breda riktvärdet ungefär 40 000-180 000 kronor för en normal omläggning, men det ska inte tolkas som ett fast pris. Om konstruktionen måste öppnas, förstärkas eller torkas kan slutsumman bli mycket högre.
Be om minst tre offerter och kontrollera att de beskriver samma omfattning. En billig offert som saknar ställning, plåtdetaljer, avfall, säkerhetsutrustning eller byte av skadat trä är inte jämförbar med en komplett offert.
Så fungerar ROT-avdraget 2026
Skatteverket anger att ROT-avdrag kan ges för arbete på ett befintligt småhus, bland annat byte och reparation av takmaterial. Under 2026 är avdraget 30 procent av arbetskostnaden, inte av material eller transport, och maximalt 50 000 kronor per person och år för ROT.
Be företaget dela upp fakturan tydligt mellan arbete och material. Nyproduktion omfattas inte på samma sätt som reparation och underhåll, och du måste själv uppfylla villkoren för avdraget. Räkna därför inte in ROT i budgeten förrän du har kontrollerat både bostadens ålder och din egen skattesituation.
Regler, säkerhet och avtal som inte får missas
Vid ett rent byte av taktäckningsmaterial krävs normalt inget bygglov för ett en- eller tvåbostadshus. Boverket betonar samtidigt att ändringen ska vara varsam, passa in i omgivningen och inte skapa betydande olägenhet för grannar. Bygglov kan ändå bli aktuellt i områden med särskilda bestämmelser eller när takets form, höjd eller bärande konstruktion ändras.
Under 2026 gäller dessutom Boverkets nya byggregler fullt ut för nya ärenden efter övergångsperioden. Kraven handlar bland annat om bärförmåga, brandsäkerhet, fuktskydd och säker användning. Kommunens byggnadsnämnd kan ge besked om just ditt projekt kräver lov, anmälan eller särskilda handlingar.
Säkerheten är ett eget projekt, inte något som löses med en stege på marken. Takställning, fallskydd, taksteg, gångbrygga och snörasskydd ska väljas efter husets höjd, lutning och användning. Om skorstenen ska sotas måste vägen dit vara säker även efter att byggarbetet är avslutat.
Läs också: Ventilation i villa - välj rätt system och kostnad
Skriv in detta i avtalet
- Vilket material och vilka dimensioner som ska användas.
- Vad som händer om man hittar röta, asbest eller andra dolda skador.
- Vem som ansvarar för ställning, väderskydd och bortforsling.
- Vilka plåtdetaljer, beslag, genomföringar och säkerhetsanordningar som ingår.
- Startdatum, färdigdatum, betalningsplan och garanti.
Äldre eternitliknande skivor eller andra misstänkta material bör undersökas innan rivning. Riv inte sådant på chans. En provtagning och rätt sanering kan kosta pengar, men är betydligt billigare än att sprida farligt damm i huset.
Lägg budgeten på det som håller huset torrt
Mitt viktigaste råd är att prioritera underlagstak, ventilation, plåtdetaljer och arbetsutförande före exklusiva ytskikt. En dyr takpanna kan inte kompensera för en dålig anslutning runt skorstenen eller en blockerad luftspalt.
Gå igenom taket en gång om året, särskilt efter kraftiga stormar och vintrar med mycket snö. Rensa hängrännor, kontrollera genomföringar och byt skadade pannor eller plåtdetaljer direkt. Ett planerat underhåll är nästan alltid enklare och billigare än att vänta tills vatten redan har nått vinden eller bostaden.
Med en realistisk budget, en dokumenterad konstruktion och en offert som beskriver hela arbetet blir takprojektet betydligt lättare att styra. Då investerar du inte bara i ett snyggare tak, utan i ett torrare, säkrare och mer hållbart hem.
